آهن‌حساب

خواندنی‌ها · نکات کارگاه و تحویل بار

چک لیست تحویل بار آهن دقیقاً چه چیزهایی را چک کنیم؟

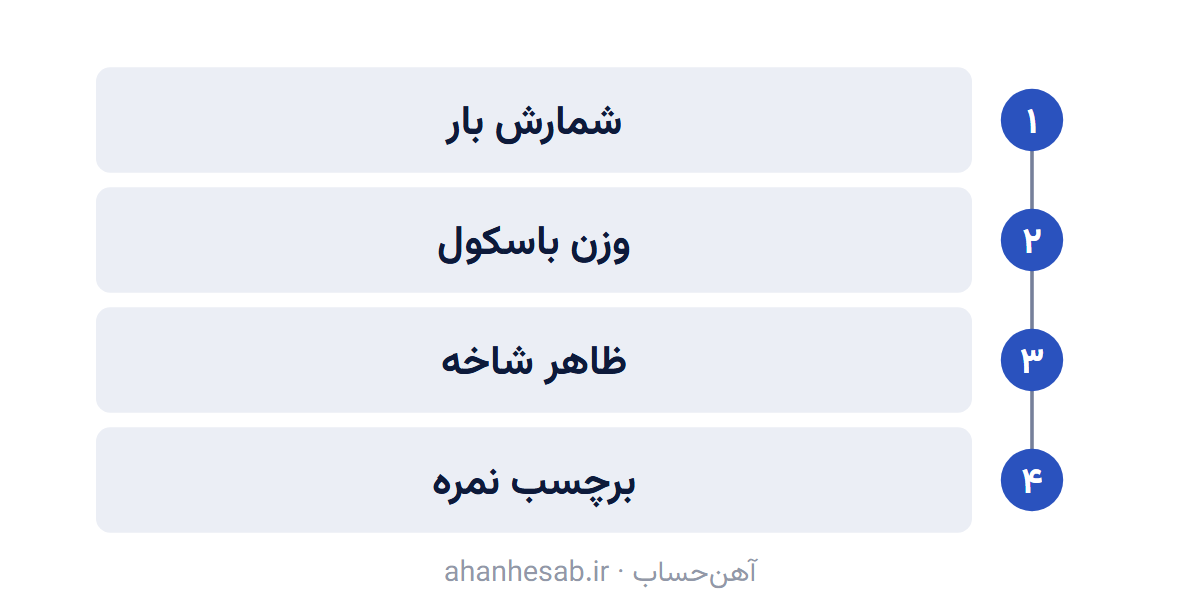

نمودار: چهار موردی که پیش از امضای رسید تحویل بار باید چک شود.
نمودار: چهار موردی که پیش از امضای رسید تحویل بار باید چک شود.

چک لیست تحویل بار آهن باید قبل از تخلیه چهار محور را پوشش دهد: تطبیق بار با سفارش و بارنامه، کنترل وزن باسکول، کنترل مشخصات و برچسب هر مقطع، و ثبت فوری هر مغایرت. برای میلگرد، رواداری وزن و مشخصات استاندارد را جدا از وزن کل باسکول ببینید؛ یکی مقدار بار است و دیگری کنترل مشخصات کالا.

محاسبه‌گر وزن و قیمت میلگردمحاسبه کن ←
نوشتهٔ تحریریهٔ آهن‌حساببه‌روزرسانی زمان مطالعه: ۶ دقیقه

چک لیست تحویل بار آهن را از کجا شروع کنیم؟

چک لیست تحویل بار آهن باید قبل از بازکردن بندیل و قبل از پخش‌شدن بار اجرا شود. بارنامه، فاکتور و سفارش را کنار خودرو بگذارید و نوع مقطع، نمره، تعداد بندیل یا شاخه و نام تولیدکننده را با بار واقعی تطبیق دهید.

این مرحله ساده به‌نظر می‌رسد اما اشتباه گران معمولاً همین‌جاست: بار درست از کارخانه آمده، ولی یک بندیل یا یک نمره با سفارش پروژه یکی نیست. شاخه، بندیل و بسته یعنی چه در بازار آهن؟ را برای یکسان‌کردن واحد شمارش کنار رسید نگه دارید.

وزن باسکول را با فاکتور چطور مقایسه کنیم؟

وزن باسکول مقدار واقعی بار در لحظهٔ وزن‌کشی است؛ وزن استاندارد یا نظری یک کنترل جداست. برای میلگرد، وزن باسکول را با فاکتور و قبض باسکول تطبیق دهید و سپس وزن واحد یا مشخصات مقطع را جدا بررسی کنید.

جدول ۳ استاندارد ملی ایران ۳۱۳۲ رواداری جرم هر شاخهٔ میلگرد آجدار را ۸ درصد برای نمرهٔ ۶ و ۸، ۶ درصد برای ۱۰ و ۱۲، ۵ درصد برای ۱۴ تا ۲۲ و ۴ درصد برای ۲۵ به بالا آورده است. این اعداد را به کل بار مخلوط تعمیم ندهید؛ کنترل باید با مشخصات همان محصول انجام شود.

برای میلگرد، نمره و کارخانه را چطور روی بار کنترل کنیم؟

نمره، شکل آج، برچسب و شناسهٔ بندیل را با سفارش تطبیق دهید و اگر پروژه کارخانهٔ مشخصی خواسته، نام تولیدکننده را هم روی پلاک یا اسناد بار بررسی کنید. ظاهر یک شاخه به‌تنهایی برای تشخیص کارخانه یا گرید کافی نیست.

استاندارد ISO 6935-2:2019 دربارهٔ میلگرد آجدار می‌گوید «technical requirements for ribbed bars to be used as reinforcement in concrete». بنابراین کنترل فنی را به ظاهر محدود نکنید؛ مشخصات درج‌شده روی اسناد و برچسب را نیز بخوانید.

برای ورق، تیرآهن، قوطی و لوله چه چیزی را اندازه بگیریم؟

برای ورق، طول و عرض و ضخامت و در صورت نیاز وزن را با سفارش تطبیق دهید؛ برای تیرآهن، سایز و طول و شکل مقطع را ببینید؛ برای قوطی، ابعاد و ضخامت را کنترل کنید؛ برای لوله، قطر اسمی، ضخامت یا اسکجول و طول را با سفارش بسنجید.

این کنترل‌ها جای باسکول را نمی‌گیرند. باسکول وزن کل محموله را می‌دهد، درحالی‌که اندازه‌گیری مقطع نشان می‌دهد کالای تحویل‌شده همان مشخصات سفارش‌شده را دارد. ابزارهای سایز و مشخصات مقاطع فولادی و جدول اسکجول لوله برای همین کنترل فنی به کار می‌آیند.

زنگ‌زدگی و خمیدگی چه زمانی باید باعث توقف تحویل شود؟

زنگ سطحی یکنواخت را از خوردگی عمیق و پوسته‌شدن جدا کنید. همچنین خمیدگی قابل اصلاح را با شاخه‌ای که به‌وضوح کمانی، پیچ‌خورده یا آسیب‌دیده است یکی ندانید. معیار پذیرش باید با استاندارد محصول، مشخصات پروژه و وضعیت واقعی بار سنجیده شود، نه با یک حکم کلی دربارهٔ «زنگ داشتن».

اگر عیب ظاهری مشکوک است، قبل از تخلیه عکس بگیرید و همان مورد را روی رسید یا بارنامه ثبت کنید. محاسبهٔ وزن و قیمت میلگرد نیز بعد از کنترل مشخصات برای مقایسهٔ وزن نظری و واقعی مفید است.

اگر وزن یا تعداد بار مغایر بود، دقیقاً چه چیزی ثبت کنیم؟

مغایرت را روی خودِ بارنامه یا فاکتور با ذکر نوع اختلاف ثبت کنید و امضای راننده یا نمایندهٔ فروشنده را بگیرید. برای وزن، عدد قبض باسکول و عدد فاکتور را کنار هم بنویسید؛ برای کسری شاخه یا بندیل، واحد و مقدار کسری را روشن کنید.

عکس خودرو، پلاک، بندیل، برچسب و وضعیت بار را پیش از تخلیه نگه دارید. اگر بعداً اختلافی دربارهٔ وزن یا مشخصات مطرح شود، این مجموعه از یک یادداشت شفاهی بسیار قابل اتکاتر است.

مغایرت را چگونه ثبت و پیگیری کنید؟

مغایرت را همان روز و پیش از تخلیه با سه سند ثبت و پیگیری کنید: یادداشت روی بارنامه یا فاکتور، قبض باسکول، و عکس بار و برچسب. بعد همان مجموعه را کتبی برای فروشنده بفرستید و رسید ارسال را نگه دارید.

در پیام فقط نوع اختلاف، واحد و مقدارش را بنویسید و خواستهٔ خود را روشن کنید: جبران کسری، تعدیل فاکتور یا تعویض بندیل. اگر فروشنده نمایندهٔ حاضر در محل دارد، خلاصهٔ پیگیری را با امضای او یا راننده ثبت کنید. گفتگوی تلفنی بی نوشته، بعداً سند نیست.

چرا تحویل بار از سفارش دقیق شروع می‌شود؟

تحویل بار از سفارش دقیق شروع می‌شود، چون چک لیست تحویل را سفارش می‌سازد: اگر روی فاکتور نمره، طول، تعداد شاخه یا وزن و کارخانه نیامده باشد، چیزی برای تطبیق نیست.

سفارش را با نمره، تعداد بندیل یا شاخه، وزن، نام کارخانه و شرط تحویل بنویسید و شاخه، بندیل و بسته را یکسان بفهمید. بعد، همان ردیف‌ها را هنگام تخلیه کنار بار واقعی تیک بزنید.

بار مخلوط چند نمره را چطور تحویل بگیریم؟

بار مخلوط را نمره‌به‌نمره و مقطع‌به‌مقطع کنترل کنید. وزن کل ممکن است درست باشد اما یک بندیل سبک‌تر یا نمرهٔ اشتباه در میان بار قرار گرفته باشد؛ بنابراین جمع کل باسکول جای تطبیق هر قلم را نمی‌گیرد.

برای هر قلم، تعداد، برچسب، مشخصات و در صورت امکان وزن را جدا ثبت کنید. اگر خرید شاخه‌ای است، بعد از تأیید تعداد شاخه‌ها می‌توانید نرخ را با تبدیل قیمت و کیلو به شاخه هم کنترل کنید.

برگهٔ آنالیز کارخانه و فاکتور رسمی را چه زمانی کنترل کنیم؟

برگهٔ آنالیز و فاکتور رسمی را مطابق الزامات پروژه، قرارداد و نوع خرید کنترل کنید؛ نبودن یک مدرک را بدون دیدن مشخصات قرارداد، برای همهٔ خریدها یکسان تلقی نکنید. اگر پروژه مدرک کیفیت یا شمارهٔ ذوب خواسته، همان اطلاعات باید با برچسب و اسناد بار تطبیق داده شود.

اصل عملی این است: مدرکی که باید بعداً برای تأیید فنی یا مالی ارائه شود، قبل از تخلیه بررسی و بایگانی شود. بعد از تخلیه، پیدا کردن اینکه کدام برگه مربوط به کدام بندیل بوده دشوارتر می‌شود.

پرسش‌های رایج

اگر موقع تحویل بار یک بندیل کم بود چه بنویسیم؟

کسری را با واحد دقیق روی بارنامه یا فاکتور بنویسید، تاریخ و مشخصات بار را ثبت کنید و امضای راننده یا نمایندهٔ فروشنده را بگیرید. پیش از تخلیه از بندیل‌ها و برچسب‌ها عکس بگیرید. اگر وزن هم مغایر است، قبض باسکول و عدد فاکتور را کنار هم نگه دارید.

زنگ سطحی میلگرد هنگام تحویل بار ایراد است؟

زنگ سطحی یکنواخت را باید از خوردگی عمیق و پوسته‌شدن جدا کرد. صرف وجود رنگ زنگ‌زده روی سطح، به‌تنهایی پاسخ پذیرش یا رد نیست؛ وضعیت مقطع، مشخصات استاندارد و الزامات پروژه باید بررسی شود. اگر خوردگی یا آسیب مشکوک است، پیش از تخلیه عکس بگیرید و مغایرت را ثبت کنید.

برای تحویل بار میلگرد برگه آنالیز کارخانه لازم است؟

این موضوع به مشخصات پروژه، قرارداد و الزامات فنی خرید بستگی دارد و نباید برای همهٔ معاملات یک حکم یکسان صادر کرد. اگر گواهی کیفیت، شمارهٔ ذوب یا مدرک مشخصی در قرارداد خواسته شده، همان مدرک را قبل از تخلیه با برچسب بندیل و اسناد بار تطبیق دهید.

منابع

نظرها

هنوز نظری برای این صفحه ثبت نشده. نخستین نفر باشید؛ تجربهٔ شما از بازار یا کارگاه به دیگران هم کمک می‌کند.

نظر یا پرسش خود را بنویسید

نظر پس از بررسی منتشر می‌شود. ایمیل و شماره نمی‌خواهیم؛ اطلاعات تماس هم ننویسید.

نظرتان رسید و پس از بررسی، معمولاً تا یک روز، همین‌جا منتشر می‌شود.
